Timeline Persiapan Pameran: Mundur 8 Minggu

Narvex Team13 Agustus 2026Wawasan Industri

Yang menentukan jadwal bukan tanggal pameran, melainkan tanggal desain disetujui. Urutan mundur delapan minggu dan hal yang paling sering meleset.

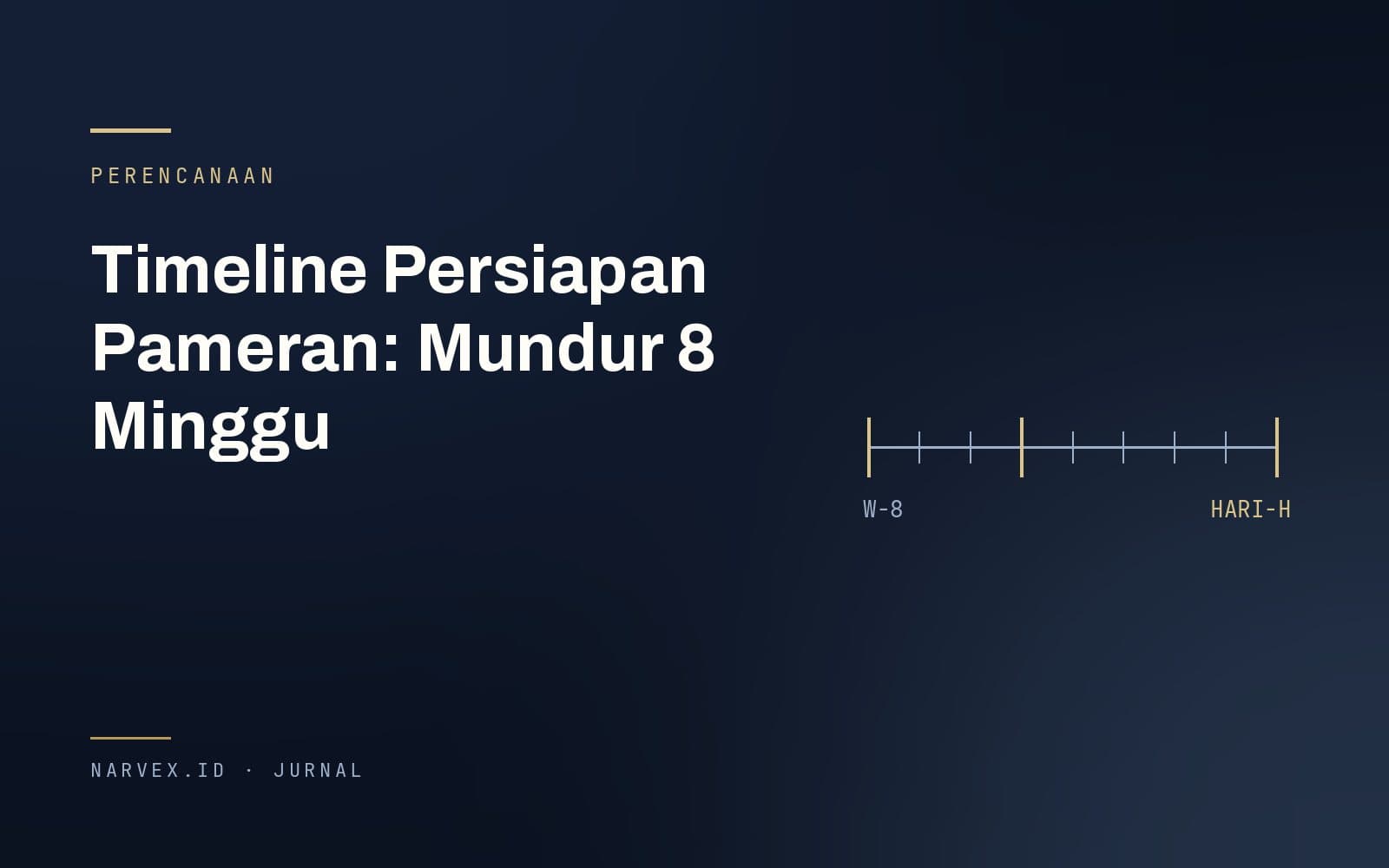

Garis waktu dengan delapan tanda pekan, ditandai W-8 di ujung kiri dan HARI-H di ujung kanan

Sebagian besar masalah pada persiapan pameran bukan disebabkan pekerjaan yang sulit, melainkan pekerjaan yang dimulai terlambat. Dan yang menentukan seluruh jadwal bukan tanggal pameran — melainkan tanggal desain disetujui. Setiap hari keterlambatan di titik itu bergeser utuh ke tahap produksi, yang tidak punya ruang untuk menyerapnya.

Berikut urutan mundur delapan minggu yang kami pakai untuk proyek booth, beserta hal yang paling sering meleset di tiap tahap. Sesuaikan panjangnya dengan skala stand Anda; urutannya tetap sama.

Minggu ke-8: kunci fakta dasarnya

Belum ada yang perlu digambar. Yang dibutuhkan adalah kepastian:

  • Nomor dan ukuran stand, serta berapa sisi yang terbuka ke lorong.
  • Buku panduan peserta dari penyelenggara — di dalamnya ada batas tinggi konstruksi, aturan material, jadwal loading in, dan formulir pemesanan listrik.
  • Tenggat penyerahan desain ke penyelenggara untuk disetujui. Ini tanggal yang sering luput, dan sanksinya bisa berupa penolakan konstruksi di lokasi.
  • Tujuan keikutsertaan Anda, dinyatakan dalam satu kalimat yang bisa diukur.

Bila hanya satu hal yang bisa Anda kerjakan minggu ini, carilah buku panduan peserta itu. Hampir semua kejutan di lapangan berasal dari ketentuan yang tertulis di sana dan tidak pernah dibaca.

Minggu ke-7: brief ke kontraktor

Kirimkan brief lengkap dan minta estimasi. Brief yang baik menghemat satu putaran revisi penuh; daftar isinya ada di 12 informasi yang wajib ada dalam brief booth.

Bila Anda meminta penawaran ke beberapa vendor, kirim brief yang sama persis ke semuanya. Brief yang berbeda menghasilkan penawaran yang tidak bisa dibandingkan.

Minggu ke-6: desain dan estimasi

Rancangan pertama datang: denah, tampak, dan render tiga dimensi beserta rincian biaya. Yang perlu Anda periksa di tahap ini bukan warna, melainkan hal-hal yang mahal untuk diubah nanti:

  • Apakah alur pengunjung masuk akal, dan apakah pintu masuknya benar-benar terbuka?
  • Di mana penyimpanan barang tim berada?
  • Apakah nama merek terbaca dari seberang lorong?
  • Apakah tinggi konstruksinya masih di bawah batas penyelenggara?

Minggu ke-5: persetujuan desain

Ini tanggal terpenting dalam seluruh jadwal. Setelah disetujui, gambar kerja dibuat dan material dipesan. Perubahan yang datang setelah titik ini bukan lagi soal desain, melainkan soal material yang sudah dipotong.

Pastikan semua pihak yang berhak menolak sudah melihatnya sebelum persetujuan diberikan — termasuk pihak yang biasanya baru berkomentar seminggu sebelum pameran.

Di minggu yang sama, kirimkan desain ke penyelenggara bila mereka mensyaratkan persetujuan, dan pesan daya listrik sesuai kebutuhan total.

Minggu ke-4 sampai ke-2: produksi

Fabrikasi berjalan di workshop. Dari sisi Anda, ada tiga pekerjaan yang berjalan paralel dan sering terlupa karena "sedang menunggu booth":

  • File cetak final. Resolusi penuh, ukuran sebenarnya, teks sudah dikunci. Ini penyebab keterlambatan nomor satu di tahap ini.
  • Materi cetak dan merchandise. Brosur, kartu nama, seragam, dan barang bawaan punya jalur produksi sendiri yang tidak lebih cepat daripada booth.
  • Rencana pengumpulan kontak. Formulir, pemindai, atau tautan pendaftaran — beserta orang yang bertanggung jawab menindaklanjutinya.

Minggu ke-1: pengecekan dan pembekalan

Konstruksi selesai dan sebaiknya dirakit percobaan di workshop sebelum diangkut. Perakitan percobaan menemukan panel yang tidak pas ketika masih ada mesin di sebelahnya — bukan ketika sudah berada di hall dengan waktu tersisa empat jam.

Di sisi Anda: bekali tim penjaga booth. Siapa menyapa, apa satu kalimat pembuka, ke mana kontak dicatat, dan siapa yang dihubungi bila ada pertanyaan teknis yang tidak bisa mereka jawab.

Hari loading in

Konstruksi diangkut, dibongkar masuk, dan dipasang sesuai slot waktu yang diberikan penyelenggara. Bawa dokumen peserta, daftar isi muatan, dan perkakas dasar untuk penyesuaian di tempat. Rinciannya ada di panduan loading in dan loading out.

Hari-H sampai loading out

Selama pameran, yang perlu dijaga adalah kondisi booth tetap seperti pagi pertama: grafis tidak terkelupas, lampu menyala semua, tempat penyimpanan tertutup. Setelah pameran usai, pembongkaran biasanya harus selesai pada jam yang ditentukan, dan keterlambatan dikenakan biaya oleh venue.

Yang paling sering meleset

  • Persetujuan desain menunggu satu orang yang sedang bepergian. Tentukan penggantinya sejak awal.
  • File cetak tertahan karena teks harga belum final. Sepakati lebih dulu bahwa harga tidak dicetak di dinding.
  • Listrik dipesan kurang karena hanya menghitung lampu, lupa layar dan perangkat demo.
  • Tidak ada yang ditugaskan menerima barang di hari loading in.

Pertanyaan yang sering masuk

Bagaimana bila waktu saya tinggal tiga minggu?

Masih bisa dikerjakan, dengan konsekuensi: pilihan material menyempit ke yang tidak butuh waktu kering, dan revisi desain harus dibatasi. Sampaikan tanggalnya apa adanya sejak awal — kami lebih memilih menolak tenggat yang tidak realistis daripada menyanggupinya lalu gagal.

Kapan sebaiknya memesan daya listrik ke penyelenggara?

Segera setelah desain disetujui, karena saat itulah jumlah titik lampu dan perangkat sudah pasti. Banyak penyelenggara mengenakan tarif lebih tinggi untuk pemesanan mendekati hari-H, dan sebagian membatasi total daya yang tersedia per hall.

Apakah Narvex mendampingi selama pameran berlangsung?

Ya. Tim kami memasang sebelum pameran dibuka, mendampingi selama acara, dan membongkar setelahnya — tercantum di halaman jasa pameran dan exhibition.

Memulai hitungan mundur Anda

Sebutkan tanggal pameran dan nama venue lewat halaman kontak, dan kami kirimkan jadwal mundur untuk tanggal tersebut — termasuk tenggat persetujuan desain yang masih aman.
